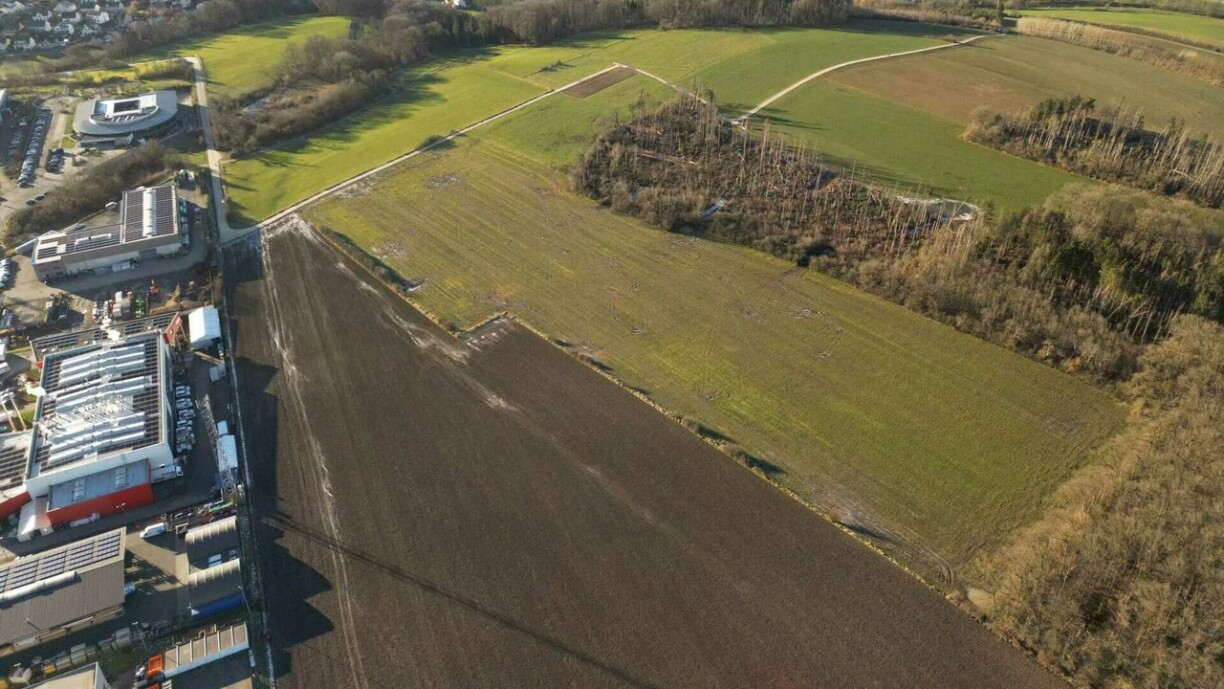

Personne ne sait encore quand Google s'implantera à Bissen, mais lundi, le conseil communal de la localité a franchi une nouvelle étape.

Le conseil communal de Bissen a en effet adopté la convention d'exécution du PAP et le projet d'exécution avec les sept voix de la majorité. Deux conseillers se sont abstenus et le conseiller de l'opposition CSV a voté contre. Ce vote signifie que la procédure est à présent achevée au niveau du PAP.

--> A lire aussi: Les origines d'un projet controversé: Data center Google au Luxembourg : comment en est-on arrivé là ?

Il n'existe toutefois pas encore de permis de construire. Le bourgmestre David Viaggi, élu de la liste citoyenne "Äer Leit", est cependant optimiste et espère que Google déposera une demande à un moment donné, mais il ignore quand. En tout cas, la convention d'exécution au PAP, que le collège des bourgmestre et échevins a signé avec le géant de l'Internet, est désormais adoptée.

"La convention d'exécution du PAP réglemente les infrastructures, les routes, les chemins. Toutes ces choses qui sont de nature publique, que l'initiateur réalise et cède ensuite à la commune. Cela signifie que nous réglementons la mise à disposition gratuite des infrastructures publiques."

Le projet d'exécution prévoit la construction d'un chemin de terre qui traversera le site de Google. La commune construira le chemin en déplaçant tous les raccordements, le mettra au compte de Google et l'entreprise cèdera ce chemin à la commune par la suite. Il est d'usage dans les PAP que 25% des terrains soient cédés à la commune. Ici, le chemin de terre ne représente que 2,2% et pour le reste, il y aura une enveloppe compensatoire de 13,5 millions d'euros de la part de Google. Cet argent n'est pas un cadeau, il est destiné à couvrir les frais...

"...pour construire l'un ou l'autre raccordement, détourner l'alimentation en eau, tous ces projets qui tomberont dans la balance pour nous plus tard, pour pouvoir les payer ensuite."

La consommation d'eau est désormais aussi réglementée. Le sujet avait provoqué de nombreuses discussions ces dernières années. Cela figure désormais noir sur blanc dans la convention.

"Dans la phase chantier, ils considèrent qu'ils auront besoin d'un débit maximum de 8,64 mètres cubes par heure, avec une moyenne quotidienne de 51 mètres cubes. Ensuite ils auront besoin de 6,5 mètres cubes par heure avec une moyenne quotidienne de 11 mètres cubes pour ce bâtiment administratif."

L'opposition CSV n'a pas voulu donner son accord à cette convention. Elle aurait préféré qu'un sujet aussi complexe soit discuté lors d'une séance de travail et elle avait encore une série de questions et de remarques à adresser au bourgmestre.

Le conseiller communal Christian Hoscheid ne comprend par exemple pas pourquoi la commune doit prendre le risque de construire un nouveau chemin de terre en 18 mois.

"Alors que la loi dit très clairement qu'il est en soi à la charge de l'initiateur de faire toutes les choses qui doivent être modifiées et ensuite de les céder à la commune. L'argument de dire que si nous le faisons, nous savons que ce sera fait comme nous l'imaginons... Bon! Cela peut-être un argument, mais si c'est cela... si nous n'avons plus confiance quand un grand site doit être construit."

Ce chemin de terre va quand même être construit et il sera ensuite refacturé à Google. Les 13,5 millions d'euros de compensation seront versés en deux virements par le géant américain à la commune de Bissen d'ici fin 2025.

Le reportage de RTL Télé:
